Wie funktioniert das Genehmigungsverfahren?
Immer wenn das Team der ABS 38 mit vollen Ordnern im Gepäck beim Eisenbahn-Bundesamt klingelt, dann öffnet sich ein neues Kapitel: das Genehmigungsverfahren! Was alles in den Ordnern steckt, wie es nach der Einreichung weitergeht und wann Sie die Pläne einsehen und Ihre Belange einbringen können - das zeigen wir Ihnen in unserer neuen Broschüre. Darin erfahren Sie auch, was bei einem „Erörterungstermin“ passiert, wofür die Abkürzung „MgvG“ steht und wer am Ende das Baurecht erteilt.
Die vollständige Broschüre können Sie in unserer Mediathek herunterladen: Broschüre Genehmigungsverfahren

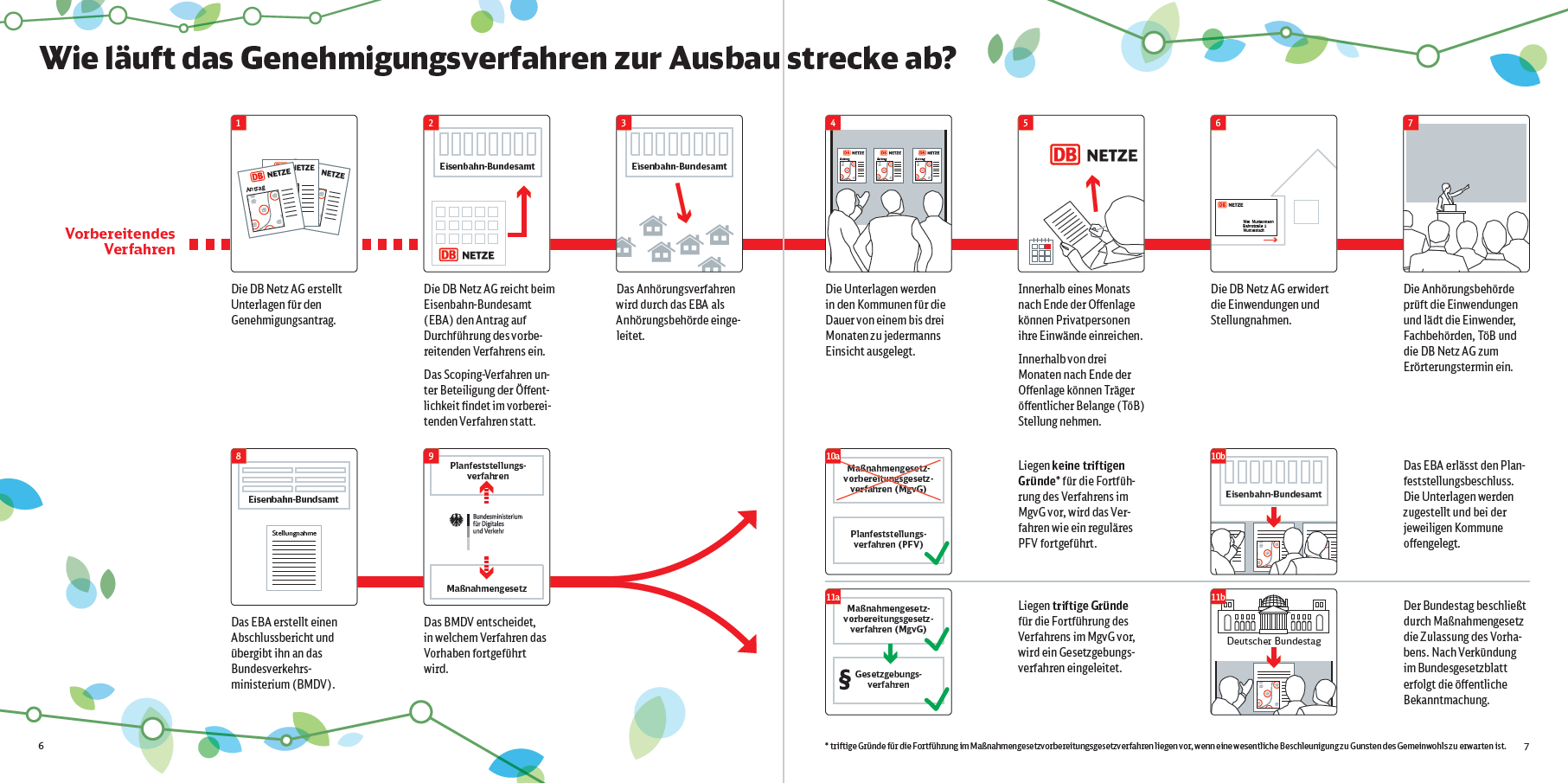

Hier ein Ausschnitt aus der Broschüre. Zum Vergrößern bitte klicken:
